斜撑施工工程指导
核心是“控制倾斜精度+强化抗滑稳定+匹配受力传递”,聚焦前期策划、构件加工、现场安装、稳定控制四大核心环节,确保支撑体系安全可靠,具体如下
一、施工前期策划指导
1. 方案设计:结合基坑形状、围护结构受力特点,明确斜撑倾角(通常30°-60°)、材质规格、截面尺寸及预加轴力值,验算抗滑、抗倾覆稳定性。
2. 节点设计:重点设计斜撑与围护结构、冠梁/腰梁的连接节点,设置抗滑支座、限位挡板和加劲肋,确保节点承载力满足设计要求。
3. 技术交底:向施工班组明确斜撑安装标高、倾斜角度、焊接要求、吊装流程及安全注意事项,强调节点连接质量和倾斜精度控制。
4. 设备与材料准备:选用匹配的吊装设备(如汽车吊、卷扬机),配备倾角仪、全站仪等检测工具;钢材、焊条、支座钢板等材料需进场检验,确保规格和强度达标。
二、构件加工与节点处理指导
1. 斜撑构件加工:按设计长度和倾角精准下料,切割面平整垂直,长度偏差控制在±15mm内;焊接采用满焊工艺,焊缝高度符合设计要求,无夹渣、气孔等缺陷。
2. 节点构件加工:抗滑支座钢板需按倾角加工,表面平整,加劲肋焊接牢固;连接法兰盘或预埋钢板的孔位精准钻孔,确保与斜撑端面贴合紧密。
3. 防腐处理:构件加工后彻底除锈(除锈等级达Sa2.5级),涂刷底漆和面漆,焊接接头和节点处待现场安装完成后补涂防腐层。
三、现场安装工艺指导

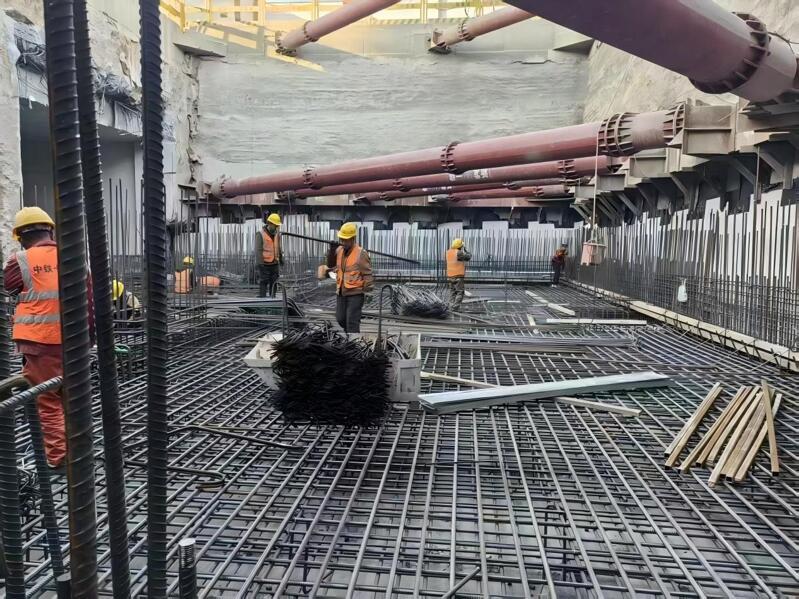

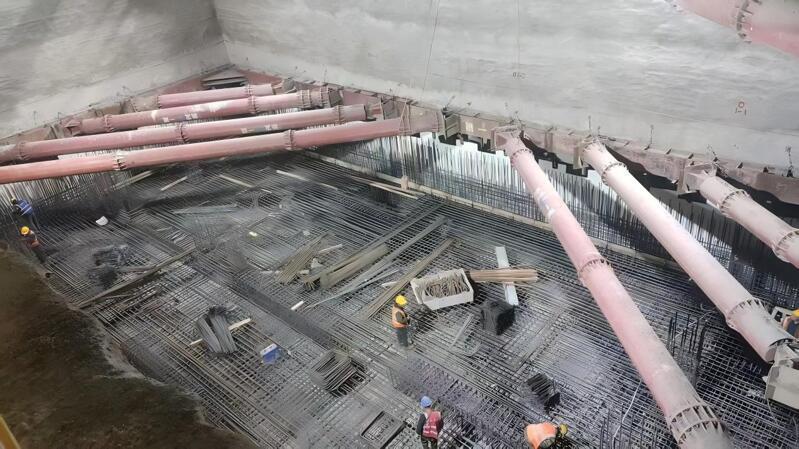

1. 测量定位:用全站仪精准放出斜撑的轴线、安装标高和倾斜角度,在冠梁/腰梁及围护结构上标记控制点,每道斜撑安装前复核一次,确保倾角偏差≤±1°。
2. 支座安装:先安装抗滑支座和预埋钢板,支座底面与冠梁/腰梁顶面贴合紧密,用膨胀螺栓或焊接固定,确保支座不位移、不松动,水平偏差≤5mm。

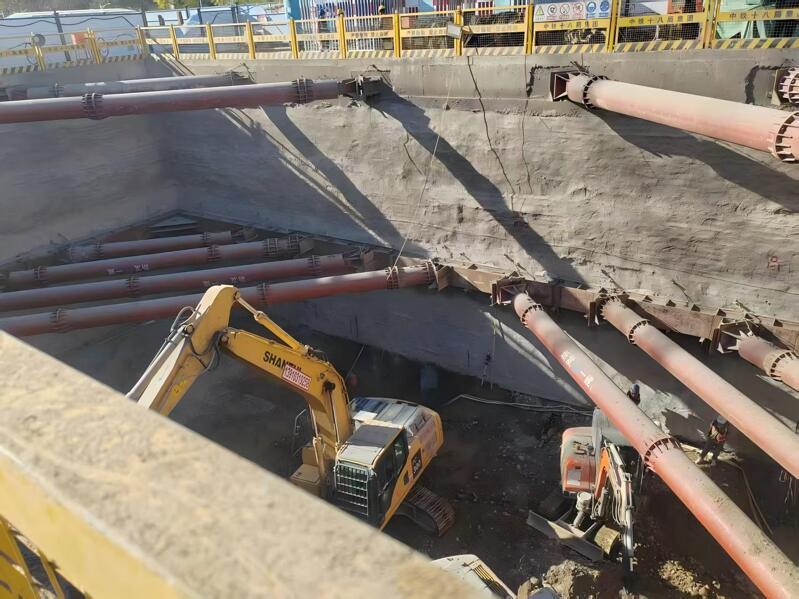

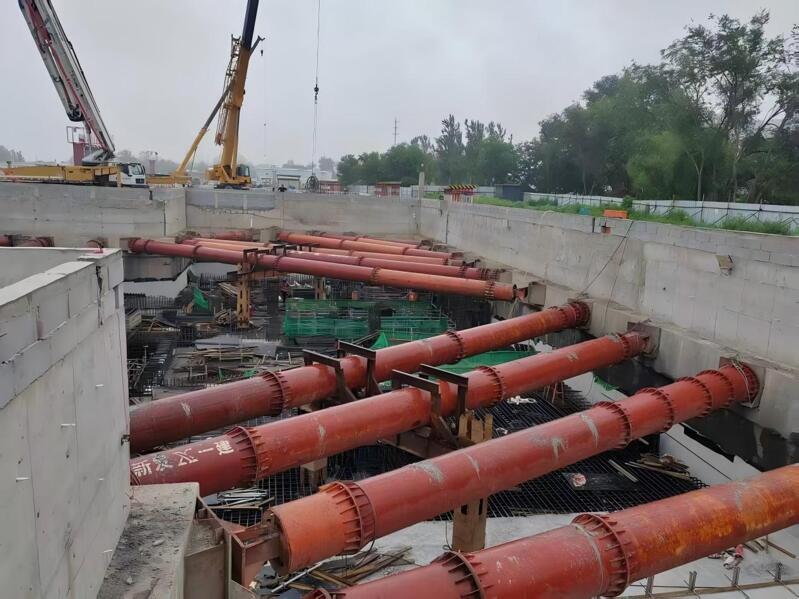

3. 吊装就位:采用两点吊装法,吊点设置在构件重心两侧,吊装时用溜绳控制方向,避免碰撞围护结构;根据斜撑倾角调整吊机角度,缓慢下放至安装位置,确保斜撑两端与支座精准对接。
4. 节点连接:斜撑与支座、围护结构的连接端面贴合紧密,间隙≤3mm,用钢楔楔紧;焊接接头需避开受力薄弱部位,加劲肋与支座、斜撑焊接牢固,确保力的有效传递。
5. 预加轴力与锁定:采用千斤顶沿斜撑轴线方向对称施加预加轴力,分2-3级加载(每级加载值为设计值的30%-50%),每级加载后稳压10-15分钟;轴力达到设计值后,立即用钢楔或锁定装置固定,防止轴力损失,锁定后复核轴力值,偏差≤±5%。
四、稳定控制与安全保障指导
1. 抗滑稳定控制:斜撑安装后检查支座抗滑性能,若存在滑动风险,增设抗滑销或加固挡板;同步监测支座沉降和水平位移,发现异常及时处理。
2. 质量控制:斜撑倾斜度偏差≤1/1000,安装标高偏差≤±30mm,水平位移偏差≤±20mm;焊接焊缝100%外观检查,关键节点焊缝按比例做无损检测。
3. 吊装安全:吊装作业设专人指挥,划定警戒区,禁止无关人员进入;斜撑吊装过程中拴挂溜绳,防止摆动碰撞;高空作业人员需搭设操作平台,系好安全带。 4. 过程监测:安装期间及使用阶段,实时监测斜撑轴力变化、围护结构位移和沉降,若轴力损失超设计值10%或结构变形超预警值,立即停工,采取补加轴力或加固措施。
五、收尾与验收指导
1. 维护与检查:使用期间定期检查斜撑焊缝完整性、支座牢固度、防腐层完好度,发现锈蚀、松动及时处理;雨季加强节点防水保护,避免支座积水锈蚀。
2. 拆除工艺:基坑回填至设计标高且稳定后,按“先支后拆、分级卸载”原则,用千斤顶逐步卸载斜撑轴力,再分段拆除构件,避免瞬间卸载导致结构变形。
3. 验收归档:整理构件合格证、焊接检测报告、轴力监测数据、施工记录等资料,按规范组织验收,验收合格后归档全套资料。
